Với tinh thần của một tổng thầu kỹ thuật giàu kinh nghiệm, MEGA EC đã bàn giao toàn bộ hạng mục trước thời hạn theo kế hoạch, đảm bảo an toàn tuyệt đối và đáp ứng đầy đủ các tiêu chuẩn của EVN/EI – IEC. Thành công này tiếp tục củng cố vị thế của MEGA EC như một đối tác tin cậy của các Chủ đầu tư, Ban QLDA và đơn vị vận hành.
Năng lực kỹ thuật được khẳng định trong từng hạng mục

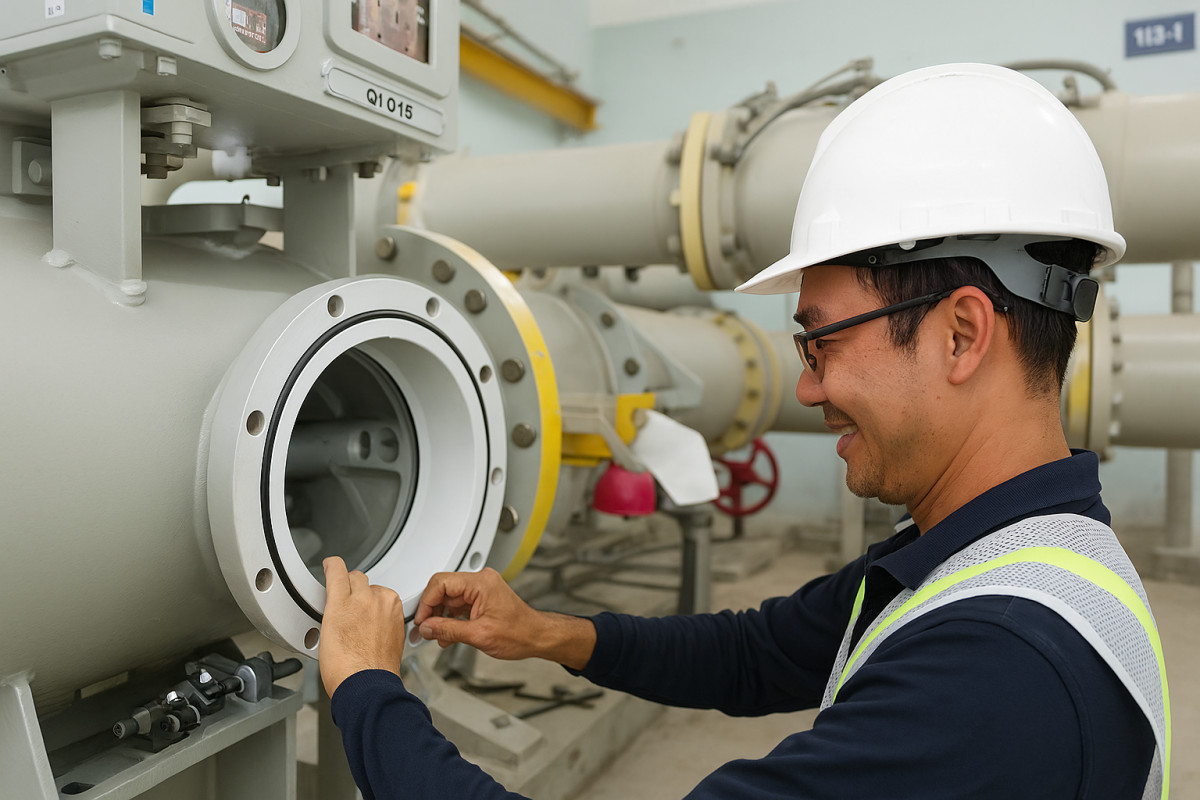

Tại dự án trạm 110kV Bình Phú, MEGA EC thực hiện bảo dưỡng toàn diện hệ thống GIS 110kV, được triển khai đồng bộ trên bốn nhóm hạng mục trọng yếu, bao phủ toàn bộ hệ thống từ thiết bị nhất thứ, nhị thứ đến SCADA và thí nghiệm – nghiệm thu. Đây không chỉ là quy trình kỹ thuật tiêu chuẩn, mà còn là cam kết về chất lượng, an toàn và sự tận tâm của đội ngũ kỹ sư giàu kinh nghiệm – những người biến mọi chi tiết thành một mắt xích hoàn hảo, đảm bảo trạm vận hành ổn định, tin cậy và sẵn sàng đáp ứng nhu cầu phụ tải ngày càng tăng của Thành phố.
Đặc biệt, với kỹ thuật chuyên sâu và thiết bị chuyên dụng MEGA EC đã xử lý rò khí SF6 gần như triệt để. Đây là một hạng mục kỹ thuật phức tạp mà hiện nay chỉ số ít đơn vị tại Việt Nam có đủ năng lực thực hiện.
Cùng với đó, đội ngũ kỹ sư của MEGA EC tiến hành kiểm tra, thay thế và thí nghiệm toàn bộ hệ thống này, relay bảo vệ, logic liên động; đảm bảo khả năng vận hành ổn định và độ tin cậy cao cho tủ điều khiển – bảo vệ.
Các tín hiệu điều khiển và giám sát được thử nghiệm, kiểm tra đầy đủ với Điều độ A2 và trực ban cao thế, bảo đảm tính chính xác và đồng bộ của hệ thống Telecontrol/Telemetry.
Ngoài ra, tất cả thiết bị được kiểm tra, đo kiểm và thí nghiệm nghiêm ngặt theo chuẩn EVN/EI trước khi đóng điện, hồ sơ nghiệm thu được hoàn thiện đúng quy định và bàn giao đúng hạn.
Thành tựu nổi bật của dự án

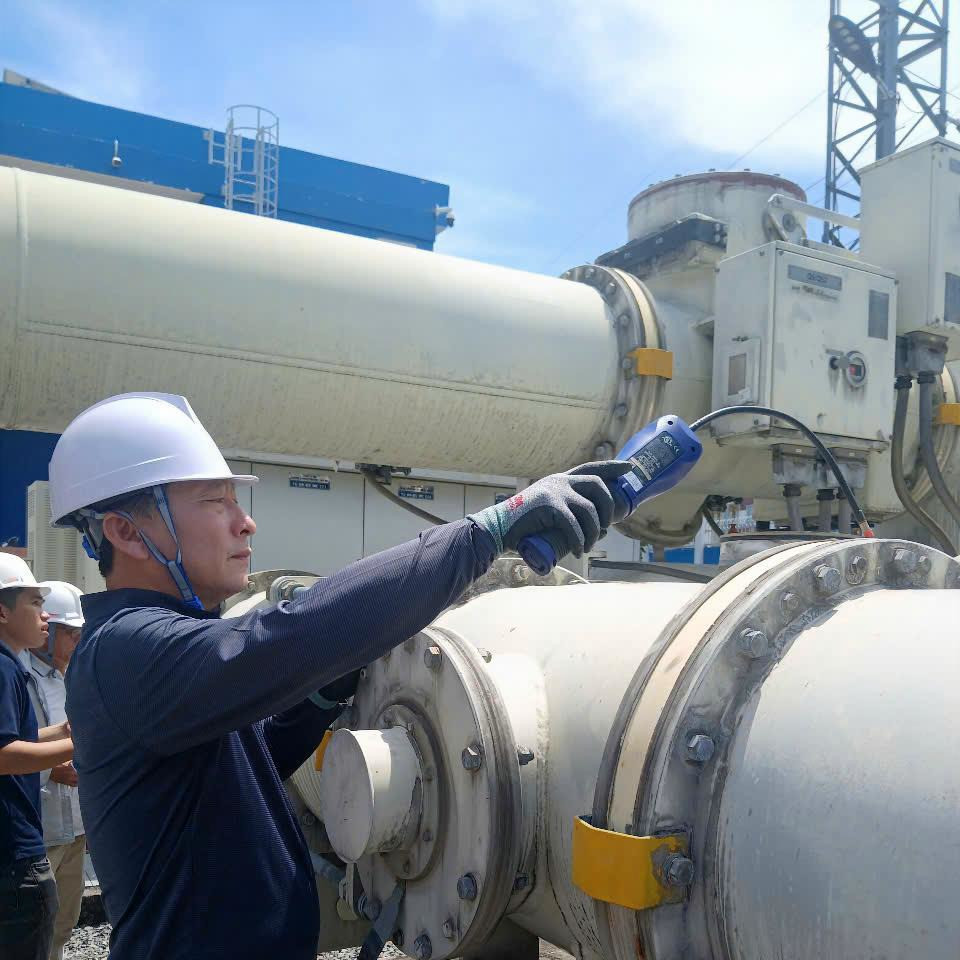

Bảo dưỡng sửa chữa dự kiến chia làm 3 giai đoạn với thời gian dự kiến là 45 ngày, tuy nhiên với sự đề xuất của Đơn vị chúng ta đã rút ngắn đáng kể thời gian cắt điện theo kế hoạch ban đầu gần 15 ngày, qua đó giúp giảm tổn thất điện năng và tối ưu vận hành hệ thống.
Quá trình triển khai dự án chịu ảnh hưởng của điều kiện thời thất thường và thời gian cắt điện hạn chế, nhưng MEGA EC vẫn rút ngắn thời gian thực hiện, giảm tổn thất điện năng cho hệ thống và bàn giao đúng hạn mà không xảy ra bất kỳ sự cố nào. Thành công này chỉ có được nhờ tinh thần trách nhiệm, sự chuẩn bị kỹ lưỡng và tinh thần “làm tới cùng” của cả tập thể MEGA EC.
Từ thí nghiệm điện, đo kiểm GIS đến SCADA, MEGA EC đầu tư hệ thống máy móc hiện đại, ứng dụng thiết bị công nghệ tiên tiến, giúp bảo đảm độ chính xác và độ tin cậy cao cho toàn bộ dự án.
Đặc biệt, với cách tiếp cận toàn diện và mô hình triển khai đồng bộ, từ tổng thầu thi công, Cung cấp vật tư – thiết bị, Thí nghiệm – SCADA – vận hành thử, Hồ sơ – nghiệm thu – bàn giao, giúp MEGA EC đảm bảo tiến độ – chất lượng – an toàn, đồng thời tối ưu quy trình cho Chủ đầu tư.
Dự án Trạm 110kV Bình Phú không chỉ hoàn thành vượt tiến độ, mà còn là minh chứng rõ nét cho năng lực của một MEGA EC bản lĩnh – chuyên sâu – chuẩn quốc tế. Sự tận tâm và chuyên nghiệp của cả đội ngũ chính là yếu tố giúp MEGA EC giữ vững vai trò nhà thầu kỹ thuật hàng đầu trong ngành điện Việt Nam.
Thành công này một lần nữa khẳng định cam kết của MEGA EC tiếp tục đồng hành cùng các Chủ đầu tư, Ban Quản lý dự án và đơn vị vận hành, luôn nỗ lực góp phần xây dựng hệ thống điện An toàn – Ổn định – Bền vững cho Việt Nam.
